Materiały do remontu: kupujesz sam czy wykonawca z materiałem? Koszt, czas i odpowiedzialność za termin

Inwestor kupuje materiały sam, żeby mieć kontrolę nad kosztem. Po trzech tygodniach ma pół etatu na jeżdżenie po hurtowniach, spór o to, kto zamówił za mało płytek, i nikogo, kto odpowiada za termin. Trzy modele zakupu materiałów, co w każdym zyskujesz i tracisz, i jak to robimy u siebie.

Daniel Sakolski, właściciel Re:Value ·

W tym artykule

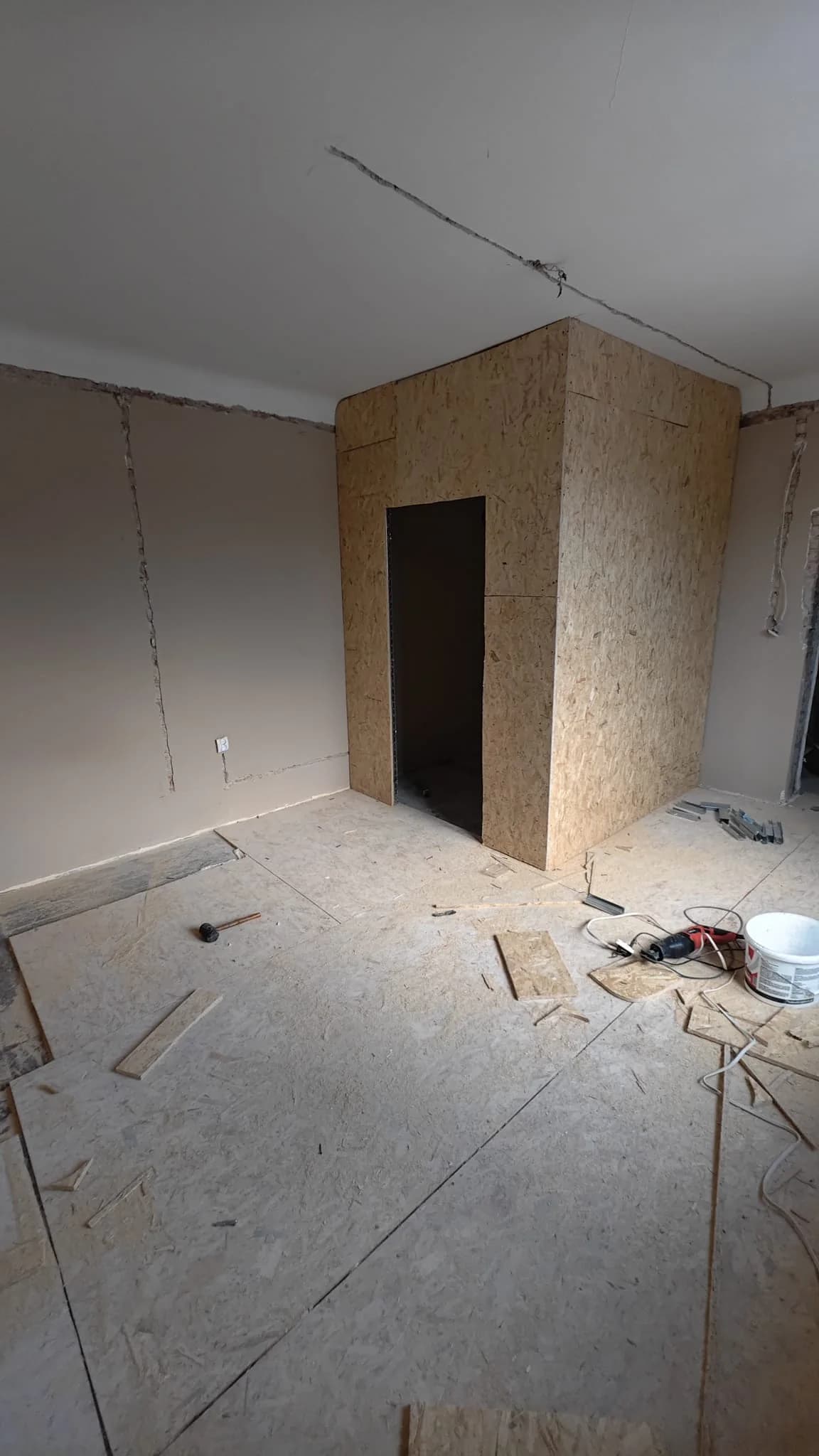

Podłoga z płyt OSB i zabudowa łazienki ze stelaża obłożonego płytą OSB — mieszkanie w kamienicy przy Stolarskiej 6b

Kto powinien kupować materiały do remontu: inwestor czy wykonawca? Przy remoncie generalnym mieszkania 40–60 m² najtaniej w przeliczeniu na czas i ryzyko wychodzi model mieszany: wykonawca dostarcza materiał budowlany w cenie za m², a materiały wykończeniowe (płytki, podłogi, drzwi, biały montaż) wybiera inwestor z listy pozycji. Kupowanie wszystkiego samemu oszczędza na fakturach, ale kosztuje tygodnie — a przy flipie albo wynajmie każdy tydzień to kapitał, który stoi.

W skrócie

  • Samodzielny zakup rzadko daje oszczędność: inwestor nie umie policzyć zużycia, a wykonawca, który nie płaci za materiał, wskazuje droższe produkty, których jest pewien.
  • Za dużo materiału naraz to też koszt: w małym mieszkaniu zapas stoi w jednym pokoju i jest przenoszony co etap — to męczy ekipę i spowalnia robotę.
  • Rozliczanie wykonawcy z każdej faktury odbiera mu powód, żeby po materiał jeździć — w praktyce robota staje.
  • Dostarczanie samemu to praca na pół etatu i niejasna odpowiedzialność za termin. Termin kosztuje nawet przy własnym kapitale.
  • Materiał budowlany w cenie za m² i wykończeniowy z listy pozycji: jeden podpisany zakres, zmiany aneksem.

Trzy modele i co w nich naprawdę płacisz

Trzy modele i co w nich naprawdę płacisz
ModelKto kupujeCo zyskujeszCo tracisz
Inwestor kupuje wszystkotywgląd w każdą fakturęczas (pół etatu), błędy w ilościach, przestoje, spór o termin
Wykonawca z materiałem budowlanym, wykończeniowe od inwestorawykonawca: tynki, gładzie, grunty, kleje, profile; ty: płytki, podłogi, drzwi, biały montaż, oświetleniejedna cena za m², kontrola nad tym, co widaćmusisz dostarczyć wykończeniowe na czas
Wykonawca z całościąwykonawcajeden termin, jedna odpowiedzialnośćmniejsza kontrola nad wyborem, zwykle dopłata za organizację zamówień

Robocizna to zwykle 40–50% całego budżetu remontu (Oferteo, 04.05.2026). Druga połowa to materiały, więc spór o to, kto je kupuje, dotyczy połowy pieniędzy i prawie całego harmonogramu.

Dlaczego kupowanie samemu rzadko się opłaca

Inwestor bierze zakupy na siebie z jednego powodu: nie chce, żeby materiały „znikały” albo żeby wykonawca zarabiał na nich drugi raz. Problem w tym, że w praktyce dzieje się jedna z dwóch rzeczy.

Pierwsza: inwestor nie umie policzyć zużycia. Kleju, gładzi, gruntu i profili nie liczy się z metrażu podłogi, tylko z powierzchni ścian i sufitów, których jest 2,6–3,5 raza więcej niż podłogi, plus odpady i naddatki. Zamawia za mało, ekipa stoi, albo zamawia za dużo i zostaje mu zapas na drugi remont. Na to samo wychodzi, tylko z dodatkowym kłopotem.

Druga: wykonawca, który nie płaci za materiał, wskazuje produkty, których jest w stu procentach pewien, bo to on odpowiada za efekt, a nie za rachunek. Z naszej praktyki są one często wyraźnie droższe — zdarza się, że półtora do dwóch razy — od tych, które ten sam fachowiec kupiłby za swoje. To nasza obserwacja z budów, nie dana rynkowa.

Za dużo materiału to też koszt: logistyka w małym mieszkaniu

Zamówienie „z zapasem” wygląda na bezpieczne, ale w mieszkaniu 30–45 m² zapas nie ma gdzie stać. Worki gładzi, klej i płyty lądują w jednym pokoju, a potem wędrują: z pokoju do przedpokoju, gdy ekipa wchodzi do tego pokoju, z przedpokoju do kuchni, gdy kładzie panele w przedpokoju. Każde przeniesienie to czas dwóch osób, którego nie ma w żadnym kosztorysie — i to jest ta praca, która najbardziej męczy ekipę: nie gładź, nie płytki, tylko noszenie tego samego worka po raz trzeci. W małym lokalu dodatkowa logistyka potrafi spowolnić remont bardziej niż brakujący materiał.

Dlatego materiał lepiej zamawiać etapami, pod to, co wchodzi w najbliższym tygodniu, a nie „na całość, bo transport wychodzi taniej”. Miejsce na skład ustala się na wizji lokalnej — najczęściej w pomieszczeniu, które remontuje się jako ostatnie — i obowiązuje jedna zasada: nic nie stoi w pokoju, w którym trwa praca. Inwestor, który kupuje sam, zwykle robi odwrotnie: zamawia wszystko naraz i płaci za to przestojami, których nie widzi na żadnej fakturze.

Dlaczego rozliczanie z faktur też nie działa

Kontrola każdej złotówki na fakturze wygląda rozsądnie, ale zabija motywację. Wykonawca, który na materiale nie zarobi ani złotówki, a ma za każdy paragon tłumaczyć się w tabelce, przestaje po ten materiał jeździć. Robota czeka na gładź, a inwestor dostaje telefon: „niech pan zamówi, my nie mamy czym robić”. Wtedy dostarczanie materiału wraca do inwestora tylnymi drzwiami, razem z całą logistyką.

Warte zapamiętania, jeśli flipujesz

Przesunięcie remontu o 2–3 miesiące to 2–3 miesiące kapitału, który nie pracuje, nawet jeśli to twój własny kapitał, bez kredytu i bez inwestora. Słyszeliśmy o flipie, w którym remont „na własnych materiałach” przesunął się o rok. Żadna oszczędność na fakturach za klej tego nie odrobi.

Jak to robimy: materiał budowlany w cenie, wykończeniowy z listy

U nas cena za m² obejmuje robociznę razem z materiałem budowlanym: tynkami, gładziami, gruntami, farbami podkładowymi, taśmami i foliami. Materiały wykończeniowe — płytki, podłogi, drzwi, biały montaż, oświetlenie i farbę końcową, której kolor wybierasz ty — są poza stawką. Co jest w cenie, a co nie, rozpisaliśmy w tekście ile kosztuje remont mieszkania w 2026.

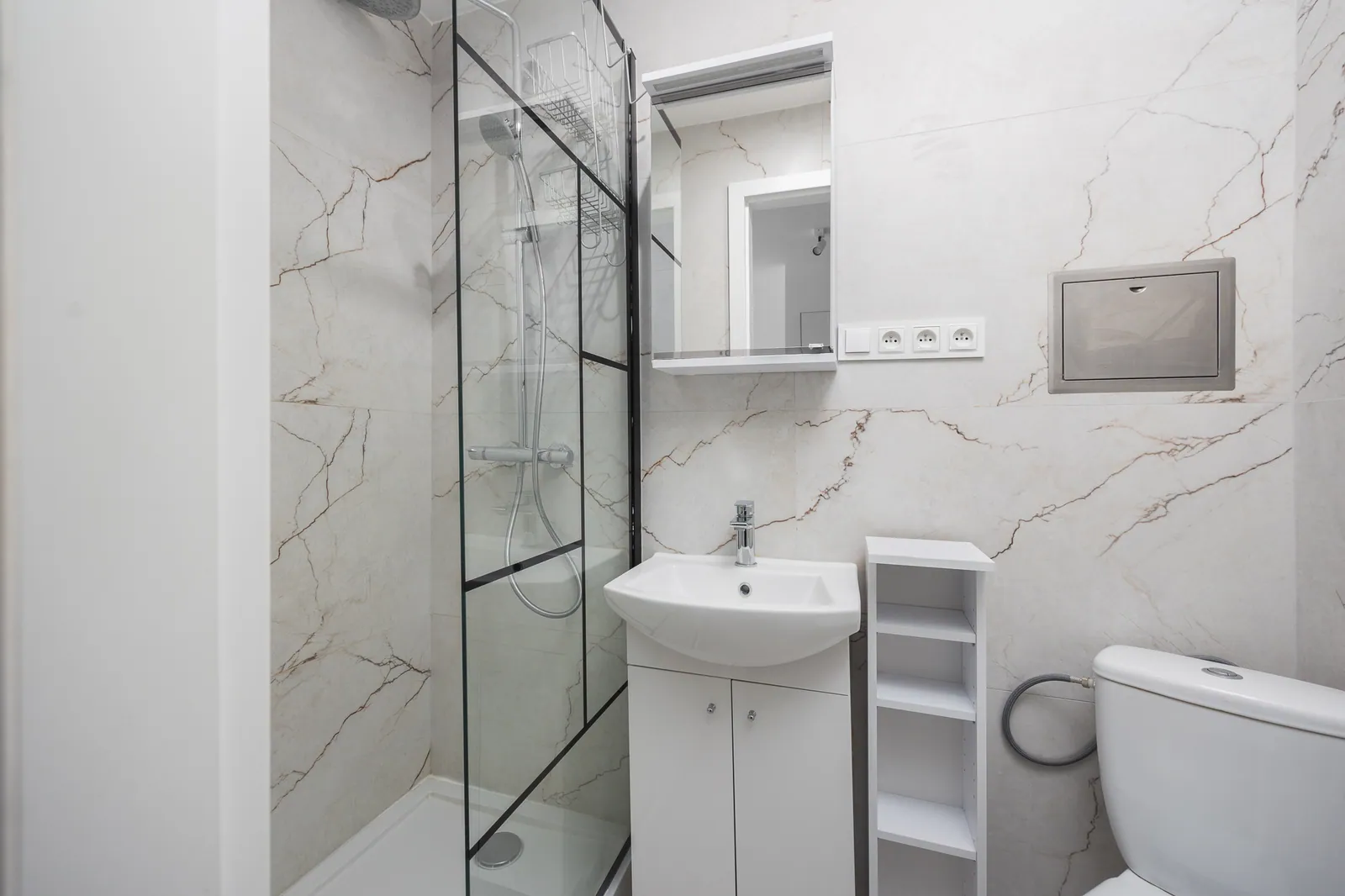

Łazienka po wykończeniu — materiały wykończeniowe z listy inwestora, mieszkanie przy Nowogrodzkiej w Warszawie

Działa to w czterech krokach:

  1. Podpisany zakres. Po wizji lokalnej dostajesz kosztorys pozycja po pozycji i zakres, który oboje podpisujemy.
  2. Lista pozycji wykończeniowych. Dostajesz listę, do której potrzebujemy linków do zamówienia: ile płytek, jakie drzwi, który brodzik. Jeśli nie chcesz tego robić sam, zamówienia organizujemy my, odpłatnie.
  3. Zmiany tylko aneksem. Zmiana zakresu w trakcie to aneks z ceną podaną z góry i twoją akceptacją. Dopłacasz albo odejmujemy, ale zawsze na piśmie, zanim ekipa zacznie.
  4. Jeden termin, jedna odpowiedzialność. Skoro materiał budowlany dostarczamy my, nie ma sporu, czyja gładź nie dojechała.

Warte zapamiętania, jeśli wynajmujesz

Przy materiałach wykończeniowych pod wynajem nie oszczędzaj na blacie i drzwiach do łazienki, oszczędzaj na wzorach. Jeśli lista pozycji przychodzi od wykonawcy, poproś o dwa warianty każdej pozycji: trwały i tani. Wtedy decydujesz świadomie, a nie dlatego, że „ten był na stanie”.

Paradoks inwestora

Inwestor chce jak najtaniej, bo każda złotówka mniej w remoncie to złotówka więcej w zysku. To naturalne. Ale „jak najtaniej” na materiałach i robociźnie daje rotację ekip, przestoje i próbę wyciągnięcia jakości, za którą nikt nie zapłacił. Termin się rozjeżdża, a to on — nie cena kleju — decyduje o wyniku flipa albo o tym, kiedy wchodzi pierwszy najemca.

Dlatego pytanie „kto kupuje materiały” lepiej zamienić na dwa inne: kto odpowiada za termin i czy zakres jest podpisany. Jeśli odpowiedź na oba brzmi „wykonawca” i „tak”, model zakupu materiałów przestaje mieć znaczenie. Jak wygląda u nas cały proces od wizji do odbioru, opisujemy na stronie remont mieszkania w Warszawie.

Najczęstsze pytania

Czy wykonawca zarabia na materiałach? Często tak i nie ma w tym nic złego, jeśli cena jest jawna: materiał budowlany w stawce za m², wykończeniowy z listy pozycji. Problem zaczyna się, gdy narzut jest ukryty w „cenie od”.

Czy kupując materiały sam, zapłacę mniej? Za same materiały czasem tak. Za remont jako całość zwykle nie: dochodzą błędy w ilościach, przestoje ekipy i twój czas. Przy flipie albo wynajmie przesunięcie terminu kosztuje więcej niż różnica w cenie kleju.

Co z VAT-em na materiały w usłudze? Stawka VAT zależy od tego, czy materiał jest częścią usługi remontowej, czy osobnym zakupem, i od rodzaju lokalu. To temat na osobny tekst; twoją sytuację potwierdza księgowa.

Kto odpowiada za termin, gdy materiały dostarcza inwestor? W praktyce nikt do końca — i to jest największy koszt tego modelu. Dlatego w umowie zapisz, kto, co i do kiedy dostarcza, i co się dzieje z terminem, gdy dostawa się spóźni.

Policz wykończenie, zanim kupisz lokal

Wklej link do ogłoszenia albo wyślij rzut i 6 zdjęć. W 24 h (pn–pt) dostajesz widełki kosztu, liczbę tygodni do sprzedaży i ryzyka widoczne na zdjęciach, maks. 3 wyceny tygodniowo.

Wyślij ogłoszenie — wycena w 24 h

Masz lokal? Policzmy go.

Wklej link do ogłoszenia. W 24 h (pn–pt) dostajesz widełki kosztu, liczbę tygodni do sprzedaży i ryzyka widoczne na zdjęciach.
